击鼓催征拼开局丨“疆电入渝”主电源电站全面复工
2024-03-14 17:49:11 石榴云/新疆日报

  石榴云/新疆日报记者 魏永贵

  3月13日,哈密—重庆±800千伏特高压直流输电工程(以下简称“疆电入渝”工程)配套主电源——新疆华电天山绿色能源有限公司2×100万千瓦煤电项目全面复工,主体设备安装及升压站、脱硫、脱硝等设施施工在全力推进中。

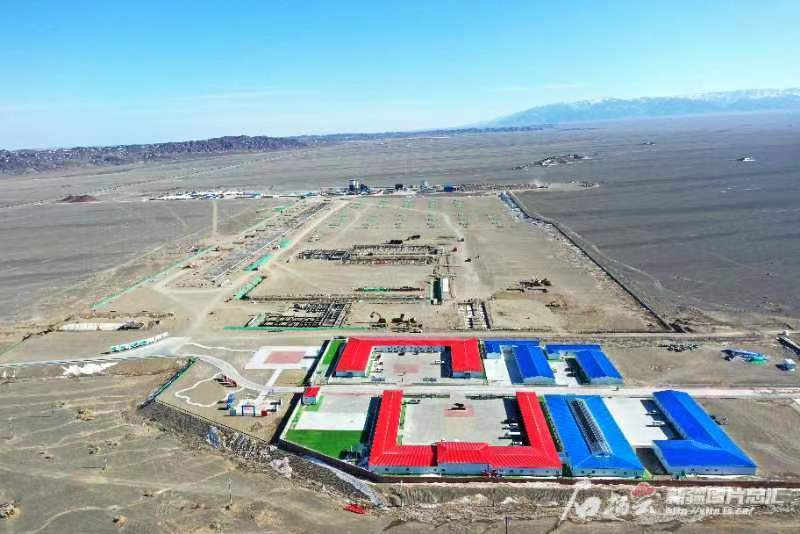

位于哈密市巴里坤县三塘湖镇的“疆电入渝”工程巴里坤换流站全面复工,进入土建施工高峰阶段,预计年内完成全站基础施工,为2025年建成投运打下基础。郭子毅摄

  “疆电入渝”工程2023年8月8日开工,是我国首批沙戈荒大型风电光伏基地外送工程之一,总投资286亿元。工程起于哈密市巴里坤换流站,止于重庆市渝北区渝北换流站,途经新疆、甘肃、陕西、四川、重庆五地,直流输电线路全长2290公里,建成后每年可向重庆输送电量360亿千瓦时以上。

  “疆电入渝”工程配套主电源为新疆华电天山绿色能源有限公司2×100万千瓦煤电项目和新疆重能电力开发有限公司2×100万千瓦煤电项目,其他电力来源以哈密区域内的“风光”新能源电力为主,总输送电量中“绿电”占比逾50%。

  “今年是电站建设关键期,主体工程计划在年内基本建成。”新疆华电天山绿色能源有限公司工程技术部主任张晓刚介绍,新疆华电天山绿色能源有限公司2×100万千瓦煤电项目采用高效超临界燃煤空冷发电机组,总投资超70亿元,同步建设有升压站、主厂房及脱硫、脱硝等设施。其中,建设进度最快的1号锅炉侧煤仓预计今年底可以实现主体完工,其余子项工程正进入施工建设高峰期。

  三塘湖区域春季风大,一定程度上影响了施工作业。张晓刚表示,公司制定了应对风季的安全施工预案。根据安全生产要求,当风力达到6级及6级以上时,会暂停吊装作业,“我们将积极组织施工人员开展专项攻关,利用好无风期或小风期,尽快推进项目建设,为2025年两台机组顺利投产打下坚实基础。”

(版权作品,未经授权严禁转载。转载须注明来源、原标题、著作者名,不得变更核心内容。)

[责任编辑:魏燕慧]
用户评论
0/800
发表

最新评论:

已经到底了!

快关注一些新疆号,每天知晓最新时事

查看更多

扫码下载

石榴云新闻客户端

主办单位:新疆日报社

营业执照注册号:12650000457601957D

互联网新闻信息服务许可证:

65120170001

增值电信业务许可证:新B2-20050008

信息网络传播视听节目许可证:3108311

新ICP备05001646号

举报热线:0991-3532125

涉未成年人举报电话:0991-3532125
