我国最大750千伏环网工程进入导线架设阶段
2024-09-05 20:43:35 石榴云/新疆日报

  石榴云/新疆日报讯(记者 陈蔷薇报道)9月3日,在距离和田地区民丰县26公里外的戈壁滩上,伴随着张力机的轰鸣声,巨型缆线滚轮缓缓转动,一根根导线在牵引机的指引下向远方铁塔缓缓而去。这是和田—民丰—且末—若羌750千伏输变电工程进行的首场导线展放。这也意味着,我国最大的750千伏环网工程——新疆环塔里木盆地750千伏输变电工程全面进入导线架设阶段。

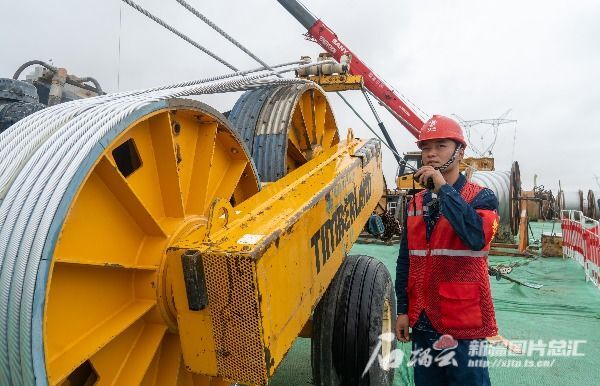

9月3日,和田—民丰—且末—若羌 750 千伏输变电工程开始导线展放。吴涛 摄

  和田—民丰—且末—若羌750千伏输变电工程是国家“十四五”期间的重点工程,也是新疆环塔里木盆地750千伏输变电工程的重要组成部分。工程动态投资47.36 亿元,新建民丰、且末两座750千伏变电站,建设750千伏线路900千米、铁塔1891基。

  该工程建成后将有效满足南疆地区新增用电负荷需求,支撑大规模光伏等清洁能源并网,全面促进南疆新能源开发建设。

  工程线路主要在和田地区和巴音郭楞蒙古自治州境内,围绕塔克拉玛干沙漠南部进行,超过一半线路在沙漠腹地。此外,工程有40千米线路穿越昆仑山的余脉,此处海拔在1500米—2500米之间,道路崎岖。多样的施工环境对工程作业提出了更高要求。

  该工程业主项目经理王伽表示,采取每日精细化管控方式,在微信群实时通报施工进度并与既定计划对比,及时纠正偏差。还利用无人机航拍勘察、实时视频监控等智能设备,全方位、实时掌控施工现场动态,确保工程安全高效推进。

  目前,新疆超特高压电网已形成“内供四环网、外送四通道”的网架格局。按照“十四五”规划,预计2024年—2025年期间,新疆将新增3个内供环网、2条外送通道,形成“内供七环网、外送六通道”的主网架格局。

(版权作品,未经授权严禁转载。转载须注明来源、原标题、著作者名,不得变更核心内容。)

[责任编辑:孙圆圆]
用户评论
0/800
发表

最新评论:

已经到底了!

快关注一些石榴号,每天知晓最新时事

查看更多

扫码下载

石榴云新闻客户端

主办单位:新疆日报社

营业执照注册号:12650000457601957D

互联网新闻信息服务许可证:

65120170001

增值电信业务许可证:新B2-20050008

信息网络传播视听节目许可证:3108311

新ICP备05001646号

举报热线:0991-3532125

涉未成年人举报电话:0991-3532125
