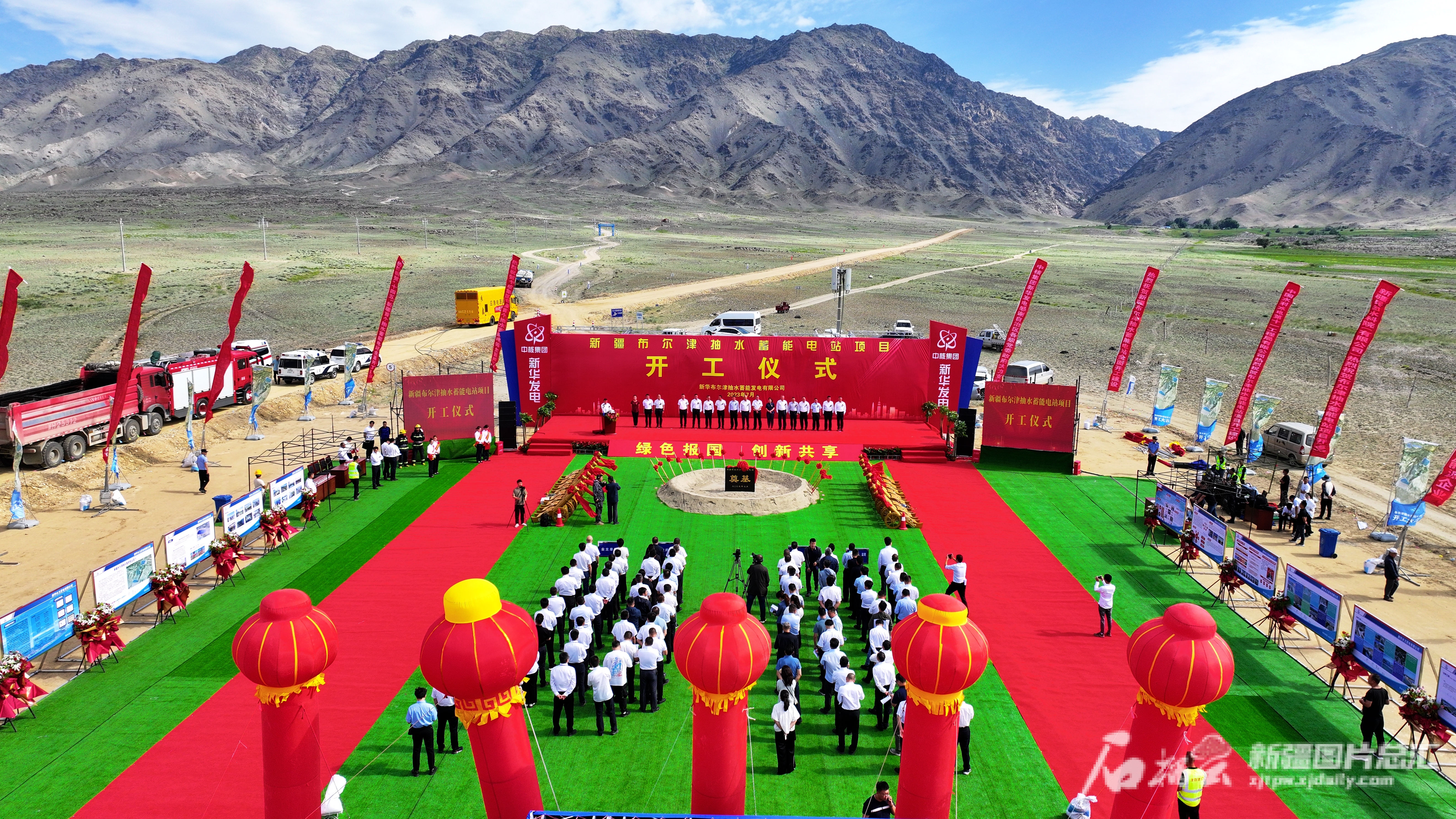

石榴云/新疆日报讯(记者 于江艳 刘翔报道)100余人驻扎在工地,进行勘察设计、进场道路建设等。7月30日,作为2023年自治区重大项目集中开工暨三季度全区重大项目调度会标志性项目之一的布尔津抽水蓄能电站建设项目现场,施工火热。
布尔津抽水蓄能电站建设项目正稳步推进。受访企业供图
布尔津抽水蓄能电站建设项目总投资114.3亿元,由上水库、下水库、输水发电系统组成;电站总装机140万千瓦,属于一等(1)型工程,采用4台容量35万千瓦立轴单级混流可逆式水泵水轮发电机组发电。
这是全疆在建装机容量最大抽水蓄能电站。阿勒泰地区发展改革委主任王芳表示,项目建成后承担阿勒泰地区电网调峰、填谷、调频、调相和紧急事故备用等任务,有效缓解阿勒泰地区电网调峰压力,提高新能源消纳能力和电网供电可靠性。

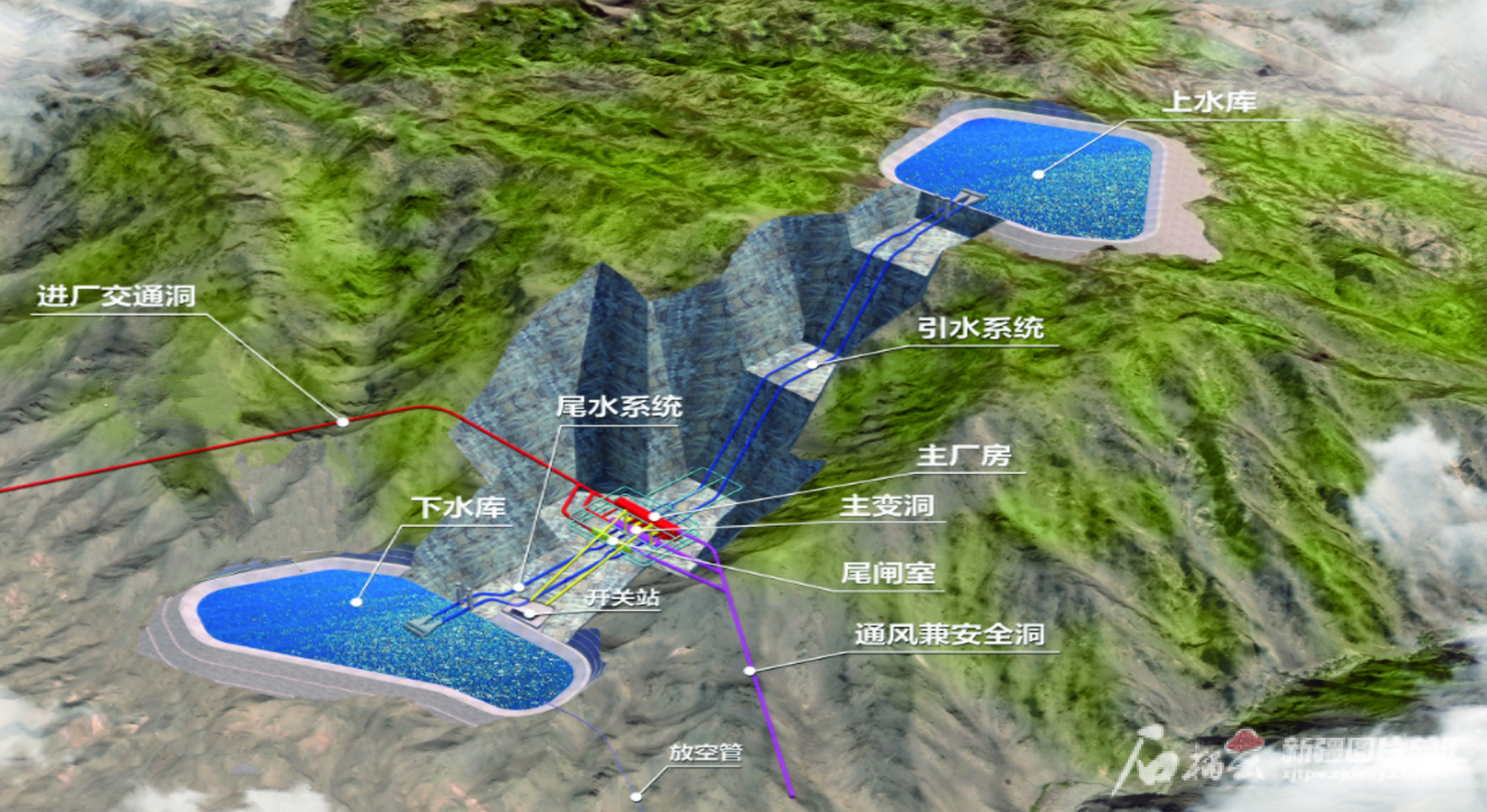

布尔津抽水蓄能电站建设项目示意图。受访企业供图
该项目位于布尔津县阔斯特克镇北山,距离布尔津县49公里,目前现场有50多台套机械施工,包括挖掘机、装载机、洒水机、地质钻等均已上阵,水泥、砂石、钢材等建筑物料也陆续运抵场地。
“利用山体自然坡形,建设上库和下库。上库库容831.8万立方米,下库库容776.6万立方米。”新华(布尔津)抽水蓄能发电有限公司工程部副经理左兴成说,项目建成后,将在用电低谷时将下库的水抽到上库,在用电高峰时将上库的水用着发电。
阿勒泰地区清洁能源丰富,是全疆唯一同时具有丰富太阳能、风能、水能资源的地区。“布尔津抽水蓄能电站建设项目将有效支撑区内风、光等新能源大规模开发与高比例消纳。”新华(布尔津)抽水蓄能发电有限公司总经理李敬说,项目建成后将助力阿勒泰地区打造绿色能源基地。
该项目将来还要在上库的山顶平坦区域建设风电项目,在下库摊地建光伏发电项目。计划“十五五”末期建成集水电、抽水蓄能电站、风电、光伏以及新型储能为一体的千万千瓦级能色能源大基地。
布尔津抽水蓄能电站预计于2029年建成投运,设计年发电量为17.5亿千瓦时。电站建成后每年可为新疆电网节约标准煤约72.69万吨,减少二氧化碳排放约218.65万吨。
